在巖土錨固領域,樹脂錨桿廣泛應用在錨固工程項目中,樹脂錨固劑作為建筑、礦山等領域的核心材料,其規范使用直接決定了錨固系統的可靠性與工程安全。那么,樹脂錨固劑的使用方法是什么呢?今天,就讓小諾帶領大家一起來了解一下吧。

在施工前的精準準備是確保樹脂錨桿錨固成功的基礎,核心在于材料合規、孔洞潔凈、尺寸匹配。
具體準備如下:
材料與設備檢查:必須確認樹脂錨固劑在有效期內且包裝完好無受潮;同時檢查錨桿、攪拌機具及力矩扳手等設備性能完好。
鉆孔處理:這是最關鍵且易被忽視的步驟。鉆孔后,必須使用專用工具(如高壓風管)徹底清除孔內所有巖粉、積水,確??妆跐崈舾稍?,任何殘留都會嚴重削弱錨固力。
規格匹配:鉆孔的直徑與深度須嚴格符合設計。孔徑通常比錨桿直徑大6-10mm,這一“間隙”是保證樹脂填充厚度均勻、形成完整錨固環的關鍵。

錨固劑的安裝關鍵涉及到數量準確、順序正確、推送到位。
具體操作如下:

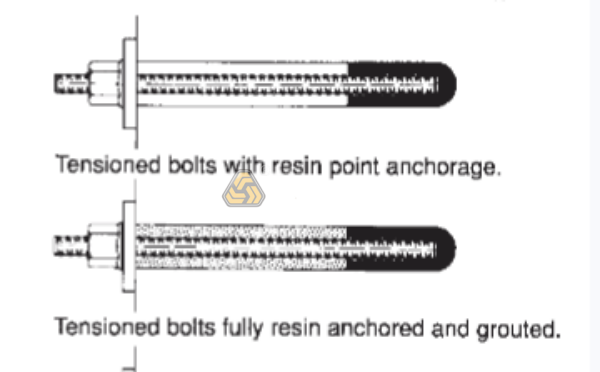

確定數量與順序:嚴格按設計要求的錨固長度確定藥卷數量,并遵循 “先快后慢” 的鐵律,即先將快速(K型)錨固劑送入孔底,再裝入中速(Z型)或慢速(M型) 錨固劑,以實現端部快速固定、全長強度穩步發展的最佳錨固效果。

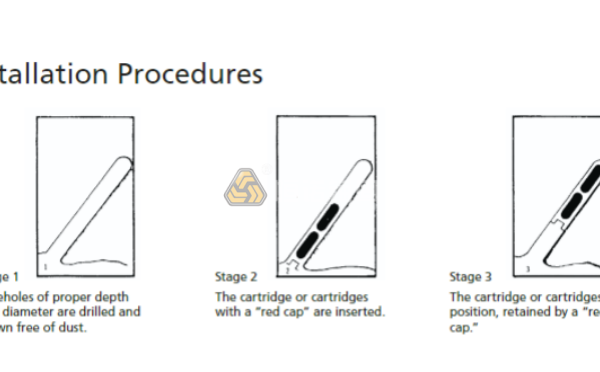

送入鉆孔:必須使用桿體或專用推桿緩慢、勻速地將藥卷推至孔底,整個過程要確保藥卷完好不破裂、藥卷之間緊密接觸無空隙,防止出現錨固段缺失。

排攪拌樹脂錨固劑的核心在于時間控制、速度勻速以及靜止充分。
具體操作如下:
連接與啟動:將錨桿與攪拌器可靠連接,對準孔位后啟動設備。
勻速攪拌:保持勻速旋轉并將錨桿勻速推至孔底,嚴禁中途停頓或速度突變,以確保樹脂組分混合絕對均勻。
時間控制:嚴格遵循廠家規定的攪拌時間(通常為20-40秒),時間不足會導致混合不均,過長則會破壞已形成的膠體結構。
靜置固化:攪拌完成后立即停止旋轉,并保持錨桿位置靜止,嚴禁擾動,確保樹脂在不受干擾狀態下完成反應并達到設計強度。

最終緊固的核心是等待充分固化后,施加精準的預緊力。
具體操作如下:
等待固化:攪拌靜置后,必須等待足夠時間(通常15-30分鐘),待樹脂錨固劑達到初步固化強度后,方可安裝托盤,嚴禁提前操作。
安裝與緊固:將托盤緊貼巖面,使用力矩扳手擰緊螺母,為錨桿施加符合設計要求的預緊力(通常為100-150N?m),這是實現主動支護、控制圍巖變形的關鍵。
樹脂錨桿錨固工程施工完成要進行質量檢測,質量檢驗的核心在于外觀規范與錨固力達標的雙重驗證。
具體的操作如下:
外觀檢查:完成施工安裝后,立即檢查錨桿外露長度是否合規,托盤是否平整并與巖面緊密貼合,螺母是否已充分擰緊。這是判斷安裝規范性的直觀依據。
拉拔試驗:在樹脂錨固劑完全固化后(通常為安裝后數小時),按規定的抽樣比例,使用拉拔設備對錨桿進行測試,驗證其最終錨固力是否達到設計值。這是檢驗錨固系統可靠性的終極標準。

綜上所述,規范操作是確保樹脂錨桿錨固工程成功的核心,必須嚴格遵循技術流程。如果您在樹脂錨桿施工過程中遇到任何問題,歡迎您隨時來電咨詢,我們將竭誠為您提供專業支持與解決方案。

邊坡錨桿施工注意事項包含施工準備階段注意事項,鉆孔過程注意事項,自鉆式錨桿安裝與注漿以及完成后的檢測與維護...

25中空注漿錨桿的注漿量和錨桿鉆孔體積,錨桿中空部分體積,地質條件,注漿壓力以及孔隙率等方面有關.理論上可以通...

超前小導管與管棚的區別分為結構參數差異,施工工藝不同以及支護效果差異等幾個方面.實際工程中,需要根據具體的...

自鉆式錨桿的‘自鉆’能力的實現涉及到鉆頭設計,桿體結構以及動力系統和錨桿的力學原理.了解這些原理能夠幫助我...

邊坡錨桿施工單價是多少和地質條件,錨桿規格以及施工工藝等因素有關.同時市場行情與單價波動也會對施工價格造成...

如何判斷自鉆式錨桿的注漿飽滿度分為幾個方法:外觀檢測法,壓力檢測以及無損檢測法.在實際工程中,應根據具體情況...

煤礦錨桿支護注意事項包括:匹配設計與材料質量把控,鉆孔要求和錨桿安裝錨固以及施工后的質量檢測與維護,應按照...

基坑一般多深需要支護設計,按照相關規定深度在5米以下,地質良好的基坑不需要采取支護設計.超過5米的基坑則必須需...

高邊坡支護錨桿施工方案由幾方面組成:前期準備工作,錨桿施工階段以及張拉鎖定三方面工作步驟,實際施工過程中,應...

邊坡鉆機施工工藝流程分為幾個步驟,施工準備階段,鉆孔作業階段,錨桿安裝與注漿階段以及質量檢測與驗收階段.實際...

郵箱:hengnuo@lyhengnuo.com
地址:洛陽市洛龍區洛龍科技園區張衡街
官方微信:洛陽恒諾錨固技術有限公司
微信號:hengnuomaogu
COPYRIGHT ? @2002-2024 版權所有 豫ICP備2021016006號-1站點地圖
豫公網安備41031102000303
